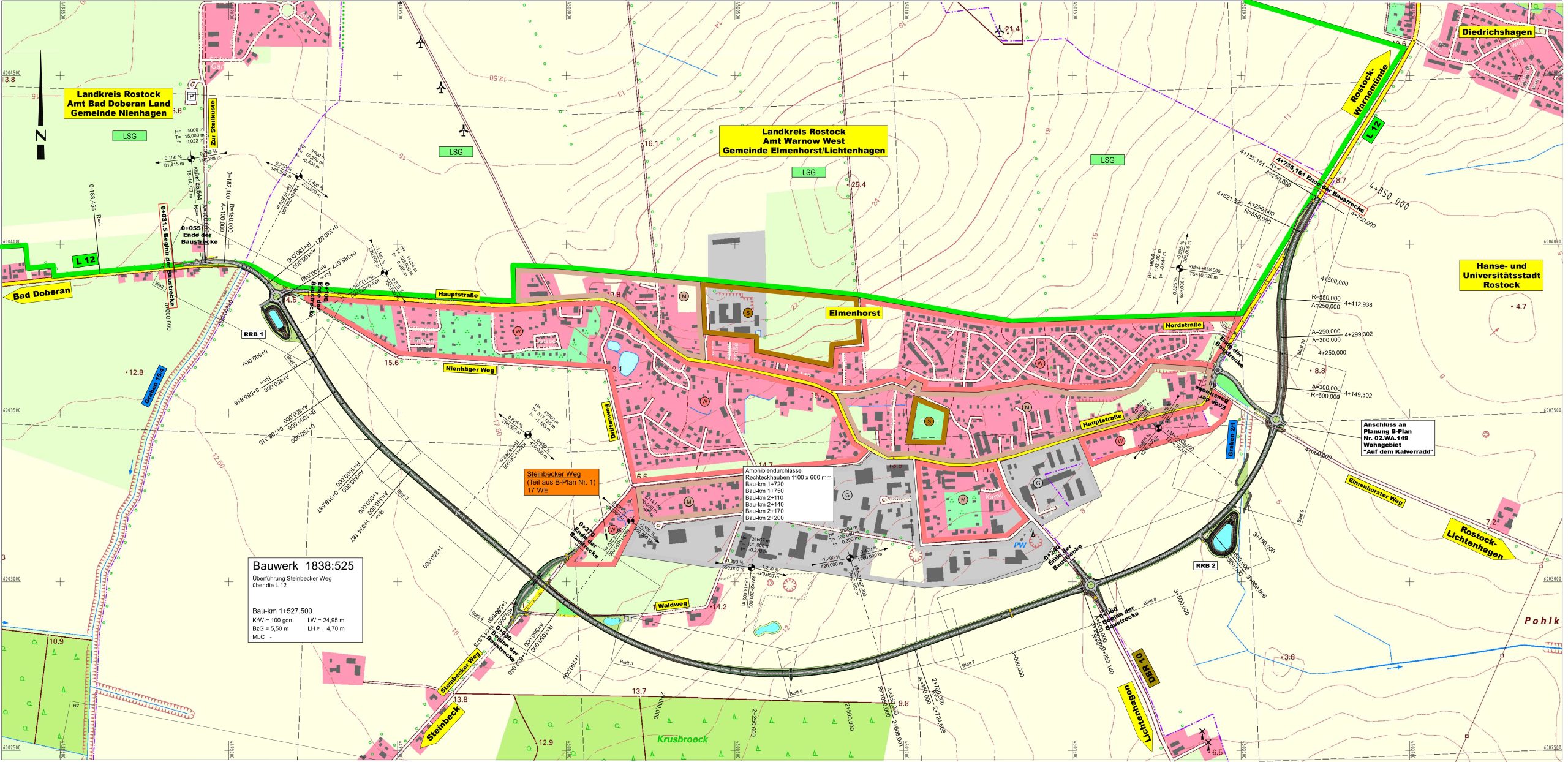

Ortsumgehung

der Gemeinde Elmenhorst Lichtenhagen

Das Dorf stellt wichtige Informationen zum Bauprojekt bereit und wird den weiteren Verlauf der Bauarbeiten begleiten. Sie waren nicht auf der Informationsveranstaltung in Elmenhorst? Mit freundlicher Genehmigung, dürfen wir Ihnen die Präsentation des Straßenbauamt Schwerin hier noch einmal präsentieren.

Daten & Fakten

  • Länge: 4,7 Kilometer
  • Baukosten: 8,5 Millionen Euro
  • Kostenträger: Land Mecklenburg-Vorpommern
  • Querschnitt: Breite der befestigten Flächen beträgt 6,5 Meter
  • Kreuzungen: 3 Kreisverkehre
  • 1 Brückenbauwerk (Überführung Steinbecker Weg)
  • 2 Regenrückhaltebecken
  • 6 Amphibiendurchlässe
  • Baubeginn: voraussichtlich in 2022
  • Bauzeit: voraussichtlich 24 Monate

28. März 2023

24. März 2023

Voriger
Nächster

22. März 2023

Probebaggerung
im Sumpfgebiet
Feuerstelle
Voriger
Nächster

21. März 2023

Voriger
Nächster

20. März 2023

16. März 2023

Voriger
Nächster

13. März 2023

Feuerstelle
Fundstück
Voriger
Nächster

10. März 2023

Öffnung des Grünstreifens
Öffnung der Baumreihe (Steinbecker Weg)
Archäologische Verdachtsfläche (Waldweg)
Pflastersteine für den Kreisverkehr
Voriger
Nächster

06. März 2023

Elmenhorst West
Archäologische Verdachtsfläche
Öffnung der Baumreihe
Voriger
Nächster

03. März 2023

alte Feuerstellen
Voriger
Nächster

28. Februar 2023

Baumfällung für den neuen Anschluss
Voriger
Nächster

27. Februar 2023

Dokumentation
Voriger
Nächster

22. Februar 2023

Anomalie (kreisrund) im Erdreich
Abtragen der ersten Schichten
Vermessung
Fundstück: Geweih
Vorbereitungen Kreisverkehr
Voriger
Nächster

18. Februar 2023

Voriger
Nächster

10. Februar 2023

Voriger
Nächster

08. Februar 2023

zukünftiger Kreisverkehr
Voriger
Nächster

06. Februar 2023

Abtragen des Oberboden
Archäologische Grabungen
Streckenführung deutlich erkennbar
Arbeiten am zukünftigen Kreisverkehr
Voriger
Nächster

01. Februar 2023

Voriger
Nächster

30. Januar 2023

Entfernen des Radweges für den neuen Kreisverkehr
Fräse
Führung des Radweges mit Überquerung
Voriger
Nächster

25. Januar 2023

Archäologische Arbeiten
Vorbereitung für die Rohre
Ermittlung der Koordinaten
Fund: Scherbe
Fund: abgesägtes Geweih
Voriger
Nächster

23. Januar 2023

erste Erdarbeiten für Wasserrohre
Umleitung des bisherigen Wasserlaufs
Voriger
Nächster

10. Januar 2023

Spuren der Munitionssuche
zukünftige Streckenführung
abgestreckte Trasse
Anbindung Richtung Diedrichshagen
Elmenhorst West
Voriger
Nächster

21. November 2022

Voriger
Nächster

26. Oktober 2022

Voriger
Nächster

05. September 2022

Voriger
Nächster

22. Juni 2022

Voriger
Nächster

14. Januar 2022

Voriger
Nächster

Ablauf der Bauausführung Mecklenburger Allee

Beauftragung einer bauausführenden Firma:

  • Vergabeverfahren wird zur Zeit durchgeführt
  • Ausführungsplanung ist fertiggestellt

Bauvorbereitende Maßnahmen:

  • Kampfmittelsondierung ab 19.09.2022
  • Erstabsteckung der Trasse ab 01.11.2022

Bauausführung:

  • geplanter Baubeginn 16.11.2022
  • geplantes Bauende Mai 2024

Ablauf Bauausführung:

  • Herstellung Minikreisverkehr in 2 Bauphasen
  • Eine kurzeitige Vollsperrung von wenigen Tagen für die Herstellung der Deckschicht ist im Verlauf notwendig

Herr Ralf Kühl
Projektgruppe Großprojekte

Straßenbauamt Schwerin
Pampower Straße 68 – 19061 Schwerin
Tel.: 0385 588-81334
Fax: 0385 588-81800
Mobil: 0151 15133617
E-Mail: ralf.kuehl@sbv.mv-regierung.de

Direkte Kontaktaufnahme mit dem Straßenbauamt Schwerin über:

Die Seite ist Interessant? Dann teilen Sie die Seite doch ganz einfach mit Freunden und Bekannten oder in den sozialen Medien.

Bedarfsplanung

2004 - 2005
2006 - 2008
2008 - 2015
Rechtskräftiger Beschluss seit 2020

Mitglied werden lohnt sich

Achtung

Sie nutzen scheinbar einen veralteten Browser, der nicht mehr unterstützt wird. Es kann deshalb zu einer fehlerhaften Ansicht und/oder zu Einschränkungen in der Funktionalität der Webseite kommen.
